注意事項:

住戶人數 年青夫婦
希望可以獲得設計概念
目前有租客,因此無法入屋拍照及短片
8月中收樓
請備註回覆貨期
留意
20多年樓齡

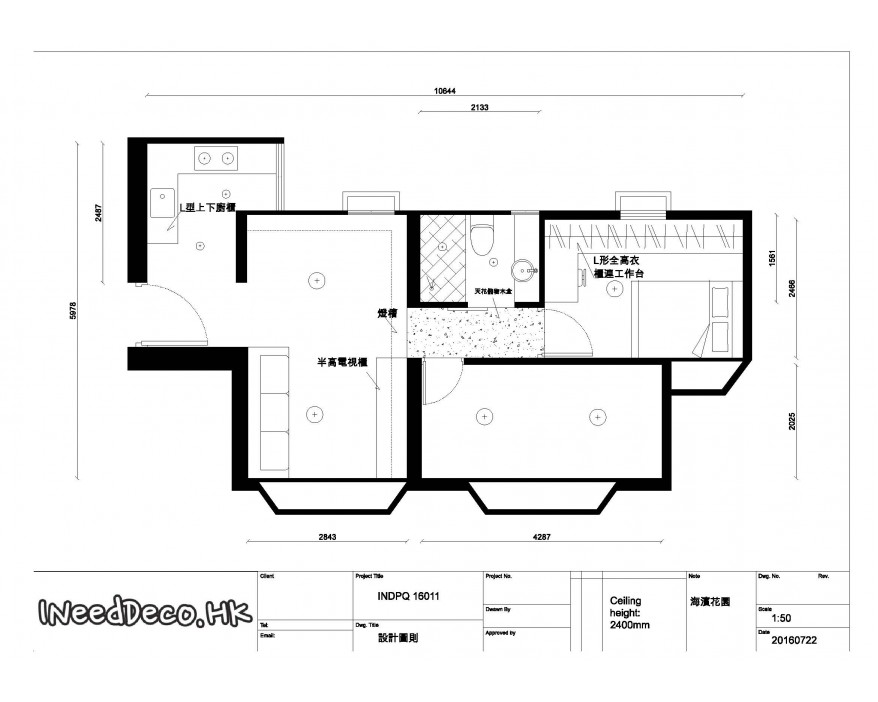

走廊入口做特色框
1.清拆項目
1.1 清拆廚房牆身及地台瓦
1.2 清拆廚房上下櫃/潔具/抽油煙機
1.3 清拆廁所牆身及地台瓦/座廁/洗手盤櫃及浴缸
1.4 清拆主人房/客房x2/廁所/廚房 門 連門框
1.5 清拆全屋窗台雲石台
1.6 清拆主人房走廊間格牆
1.7 清拆客房之間 間格牆(至窗口位置)及新開門口位置
1.8 清拆全屋地磚及腳線
1.9 清拆廚房與大門邊 間牆
2.0 清拆全屋窗口式冷氣機 共4台
2.水電項目
2.1 入牆暗喉串線方式(英國膠喉,電線選用標準線)新增制位或電位如下
燈位共5個,廁所及廚房假天花供電燈位共2個,13A孖蘇位 12 個,15A浴室寶供電位 1 個,床頭儲物櫃LED燈帶 供電位 1 個,客廳燈槽供電位 1 個(不包制面),TV位 1 個,電話及寬頻制位 1個 (不包制面)
2.2 代裝全屋燈具
2.3 入牆方式更換全屋英國水銅喉及新造來去水(由入屋位開始計算)
2.4 入牆方式新造廚房冷熱來去水(英國水銅喉)
2.4 代換全屋制面 (不包制面)
2.5 代裝所有廚廁潔具,座廁,廚房抽氣扇,抽油煙機
2.6 代裝廁所浴室寶
3. 地台及泥水項目
3.1 全屋廳,房新鋪地磚 (不包面料)
3.2 廚房新鋪地台及牆身瓦 (不包面料)
3.3 新鋪廁所及泥水企缸地台及牆身瓦 (不包面料)
3.4 新造泥水企缸1個 約130 x 70cm(包括2層彈性英泥防水/地台至腳線0.3米高/企缸牆身至1.8米高,試水24小時, 企缸吸咀及普通款雙門趟門浴屏)
3.5 新裝廁所 吸咀 共1條 (包料)
3.6 代裝全屋窗台雲石台 (不包材料)
4.油漆項目
4.1 全屋天花及牆身剷底, 油防潮底油, 重新批灰至平滑
4.2 油立邦抗甲荃油漆或其他同等油漆
5.木器及傢俬項目
5.1 新做L型廚櫃(上下櫃)共1套(6分夾板,飾面選富美家膠板,包基本五金)
5.2 主人房手動油壓床連200mm深度透光床頭櫃 共1套(6分夾板,飾面選富美家膠板,包基本五金及LED燈帶)
5.3 新做客廳燈槽 共1個(6分夾板,飾面做手掃漆,包T5燈及燈管)
5.4 新做客廳半高電視櫃 共1套(6分夾板,飾面選富美家膠板,包基本五金)
5.5 主人房L型全高衣櫃連工作台 共1套 (6分夾板,飾面選富美家膠板,包基本五金)
5.6 新做廁所洗手盤下櫃連半高身鏡 共1套 (6分夾板,飾面選富美家膠板,包基本五金及標準鏡面)
5.7 新做睡房走廊天花儲物木盒 共1個 (6分夾板,飾面手掃漆,包基本五金)
5.8 新裝 標準門連框 主人房/客房 共 2 套 (包材料及基本五金/鎖頭)
5.9 新裝 標準趟門 廁所(包材料及基本五金/鎖頭)
5.10 客廳與走廊連接位置做特色框 (材料代定)
5.11 代裝 實木大門連框 共1套 (不包材料)
5.12 新裝主人房/客房及客廳 窗簾捲簾 共3套 (包基本款捲簾)
6. 假天花項目
6.1 新造廚房鋁質白色假天花連筒燈2套
6.2 新造廁所鋁質白色假天花連筒燈2套
7.冷氣工程項目
7.1 代裝窗台式 分體掛牆式冷氣(主人房)共1部
7.2 代裝窗台式 分體掛牆式冷氣(客房)共1部
7.3 代裝窗台式 分體掛牆式冷氣(客廳)共1部
8.其他項目
8.1 第三者責任工程保險
8.2 全屋及公共地方階段性保護(至少用1分膠板)
8.3 分階段清走所有泥頭及垃圾
8.4 所有裝修項目3個月(非人為破壞)保養
